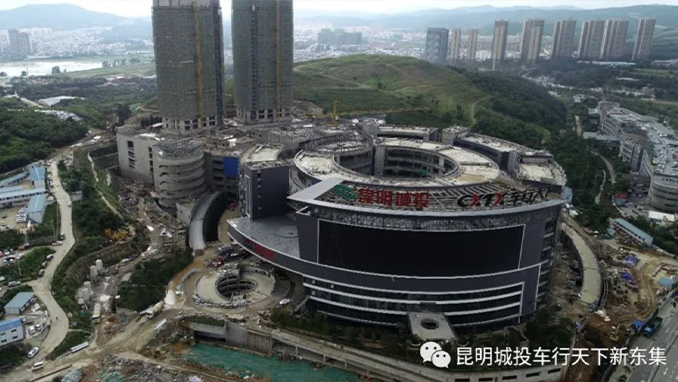

【日渐蓬勃】昆明城投·车行天下新东集工程进度播报

    云天收夏色,秋意日渐浓

    昆明城投·车行天下新东集

    在一砖一瓦里镌刻匠心

    以日新月异的蓬勃之势

    兑现最初的温暖承诺

    在果实累累之际

    为您捎去一份安心

    捎去一份我们为您打造美好市场的信心

    现邀您一起了解最新工程进度


   A座




    1、裙楼防火涂料施工及砌体抹灰、门窗收口收尾。

    2、AB座连廊防水施工完成,A座裙楼屋面防水施工。

    3、A座外墙保护砖及基坑土方回填施工。

    4、4#非机动车坡道结构施工。

    5、A座新增重力排水管道、雨水管道安装施工完成

    6、A座室外雨污排水管道室外管网同步继续施工。

    7、A座负二~六层吊顶龙骨架安装完成,石膏板吊顶安装完成;A座负二~五层内通道地面水磨石施工完成,内通道两侧地砖施工完成80%;A座楼梯间地面石材铺贴施工80%,墙面腻子施工完成;AB连廊一~四层铝单板吊顶完成60%;负三层顶面喷涂完成60%,墙面腻子完成60%,地面环氧地坪基层完成90%。东入口下客区铝单板吊顶及灯具安装完成。

    8、A座内庭走廊不锈钢玻璃栏板立柱安装完成、铝单板安装施工。

    9、AB座连廊玻璃栏板立柱安装完成,铝单板龙骨及铝单板安装施工。

    10、A座外立面玻璃幕墙龙骨安装完成、防火板施工完成,陶板、玻璃安装施工;A座六层车道两侧玻璃幕墙龙骨安装完成,铝单板龙骨安装完成,玻璃安装施工;东入口钢桁架雨棚铝单板及玻璃顶安装完成;11、A1A2坡道内环外墙涂料腻子施工。

    12、A座扇形钢结构幕墙及内环幕墙钢结构加高部位进行钢结构吊装施工完成,钢结构节点焊接施工。

    13、A座直梯、扶梯安装完成,待调试。







                 B座

    1、裙楼防火涂料施工及砌体抹灰、门窗收口收尾。

    2、AB座连廊防水施工完成,A座裙楼屋面防水施工。

    3、A座外墙保护砖及基坑土方回填施工。

    4、4#非机动车坡道结构施工。

    5、A座新增重力排水管道、雨水管道安装施工完成

    6、A座室外雨污排水管道室外管网同步继续施工。

    7、A座负二~六层吊顶龙骨架安装完成,石膏板吊顶安装完成;A座负二~五层内通道地面水磨石施工完成,内通道两侧地砖施工完成80%;A座楼梯间地面石材铺贴施工80%,墙面腻子施工完成;AB连廊一~四层铝单板吊顶完成60%;负三层顶面喷涂完成60%,墙面腻子完成60%,地面环氧地坪基层完成90%。东入口下客区铝单板吊顶及灯具安装完成。

    8、A座内庭走廊不锈钢玻璃栏板立柱安装完成、铝单板安装施工。

    9、AB座连廊玻璃栏板立柱安装完成,铝单板龙骨及铝单板安装施工。

    10、A座外立面玻璃幕墙龙骨安装完成、防火板施工完成,陶板、玻璃安装施工;A座六层车道两侧玻璃幕墙龙骨安装完成,铝单板龙骨安装完成,玻璃安装施工;东入口钢桁架雨棚铝单板及玻璃顶安装完成;11、A1A2坡道内环外墙涂料腻子施工。

    12、A座扇形钢结构幕墙及内环幕墙钢结构加高部位进行钢结构吊装施工完成,钢结构节点焊接施工。

    13、A座直梯、扶梯安装完成,待调试。







           C/D座



           1、C、D座主楼、二次结构施工完成,23层以下内墙抹灰施工完成,24~27层内墙抹灰施工;C、D座主楼外墙抹灰施工完成,外墙抗裂砂浆施工。

    2、C座屋面防水卷材防水施工,D座屋面防水基础处理。

    3、 C、D座负4-负7层潜污泵安装施工。

    4、C、D座1层-15层标准层室内雨污排水管道施工安装完成。

    5、C座七层样板房公共走道及电梯前室防火石膏板吊顶、乳胶漆面层完成,墙面质感涂料完成,地砖铺贴完成。

    6、C、D地下室负五~负二层腻子施工,负三、负五、负六环氧地坪基层施工完成50%,C、D屋面广告字钢架吊装完成,字体安装施工。

    7、C、D座裙楼外墙腻子施工完成,C座屋面花架外墙涂料施工完成,D座外墙腻子施工完成60%,CD座地下室钢格栅施工;车道两侧车档牛角栏杆施工。

    8、CD座综合布线系统完成30%。

    9、C座安防控制室装修及设备安装施工完成70%。

    10、CD座客梯安装完成90%。

    11、CD座水泵房设备安装。



                   E座

       1、E座地下室外墙基坑土方回填施工。

       2、E座外窗收口施工。
       3、AE座负三层风管设备安装完成。
       4、AE座负三层报警设备安装完成,负二层至屋顶层开槽配管安装完成。
       5、AE座负二层至屋顶层吊顶下喷收尾安装完成。
       6、E座内环涂料岩片漆施工完成。
       7、E座综合布线系统完成95%。
       8、E座安防控制室装修及设备安装施工完成
